我用了7天 搞定了AAO工艺调试!
AAO工艺调试整改历程,经过7天调试达标排放!
1、水厂工艺流程
AAO
2、进出水水质水量
进水:cod120,氨氮99,总氮104,总磷3.4
出水:出水要求一级A
3、进水,进污泥,曝气
调试第二天,继续投泥
氨氮降低,硝酸盐升高,碱度没有了。。。
内回流坏了。。。搅拌故障。。。没有碱。。。
调试进入尴尬期。。。
第二天生化池好氧数据:
COD 156.0
氨氮 33.5
总氮 75.8
总磷 2.52

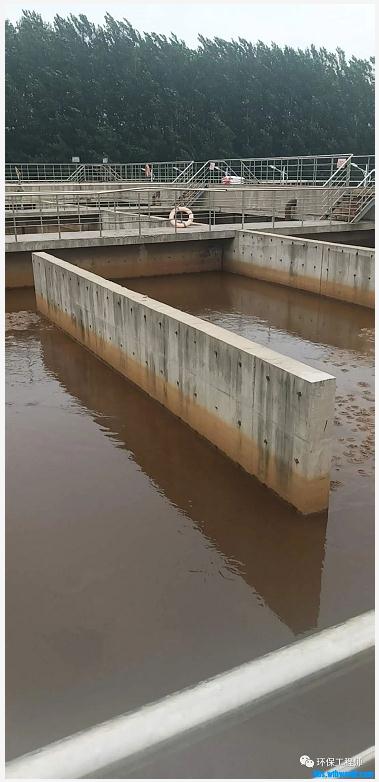

污水调试第三天,预计进水1200方
内回流修好,搅拌修好,经验判断风量较大,负荷较低,进水1200方。
购买了氢氧化钠下午到,购买了溶解氧仪,明天到。。。
要求指标1级a,不达标不能出水,慢慢搞吧!
生化池cod50,氨氮14,总氮88,总磷3.4,ph5.6。。。
数据看着头疼。。。。

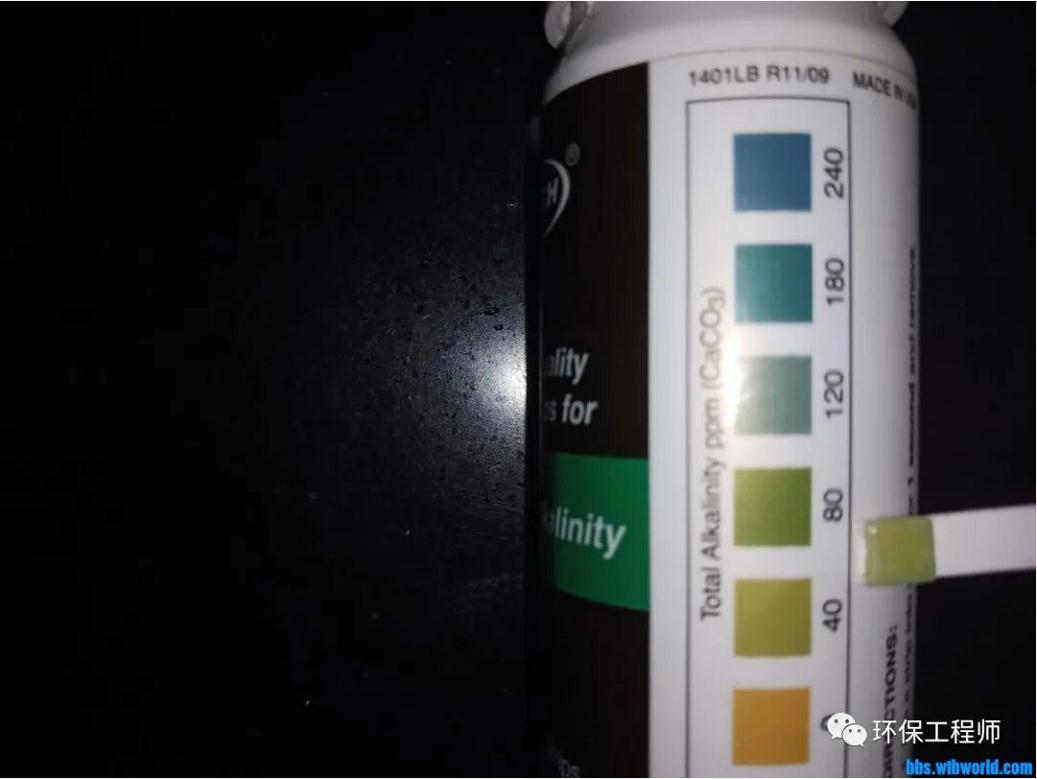

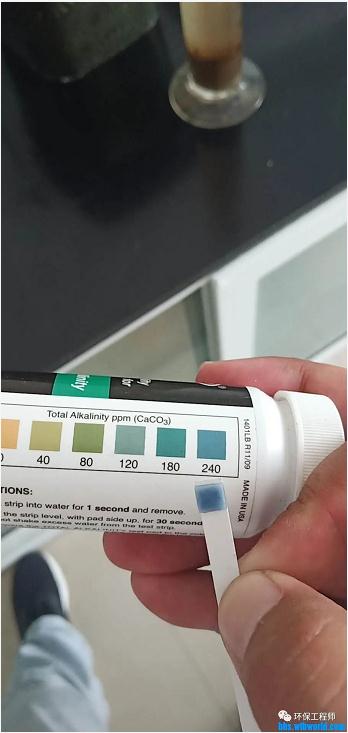

加碱,ph调整7.3,夜间停止曝气,静沉一晚上
调试第四天,开始研究总氮
氨氮达标,cod达标,总氮88
生化池间歇曝气,开始投加碳源,预计投加10袋乙酸钠

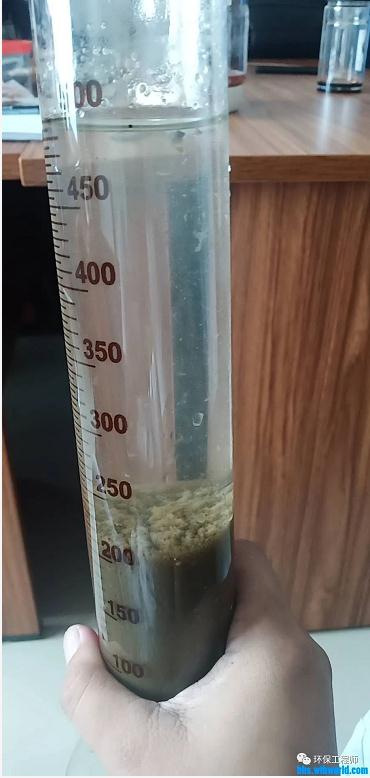

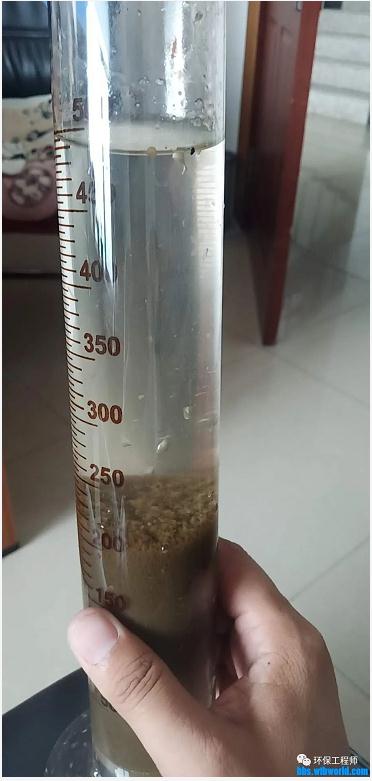

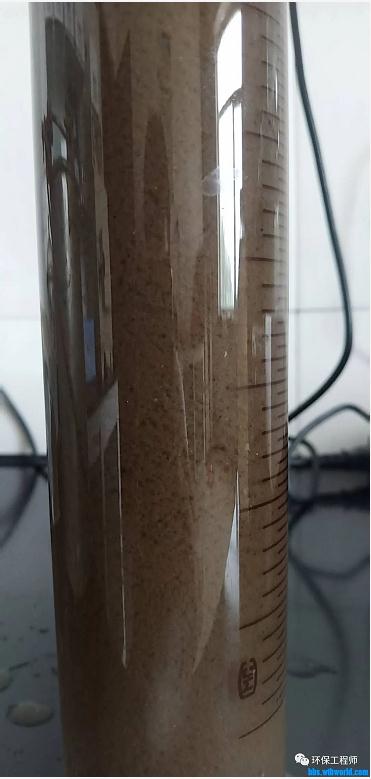

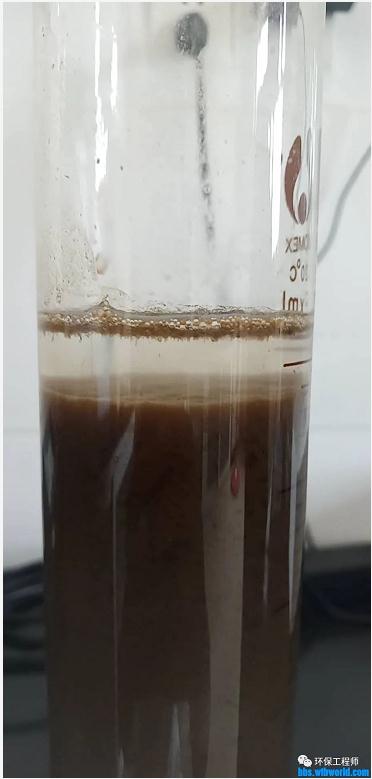

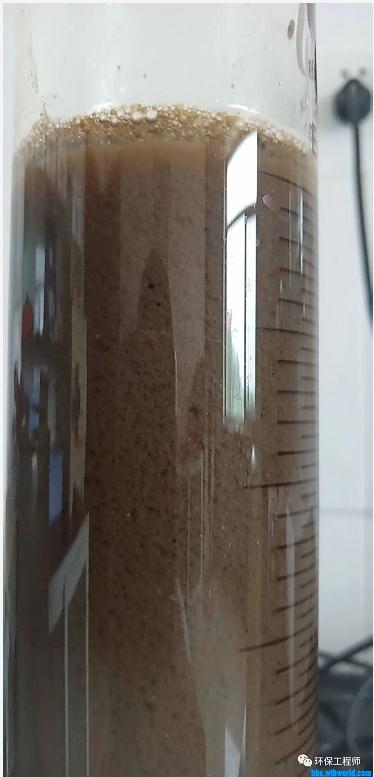

池子没有进满污水,sv30约25左右,继续投加污泥。
调试第五天,继续总氮
没有人力,没办法,碳源投加量没有能力继续加大。
坚持吧!每天10袋乙酸钠。

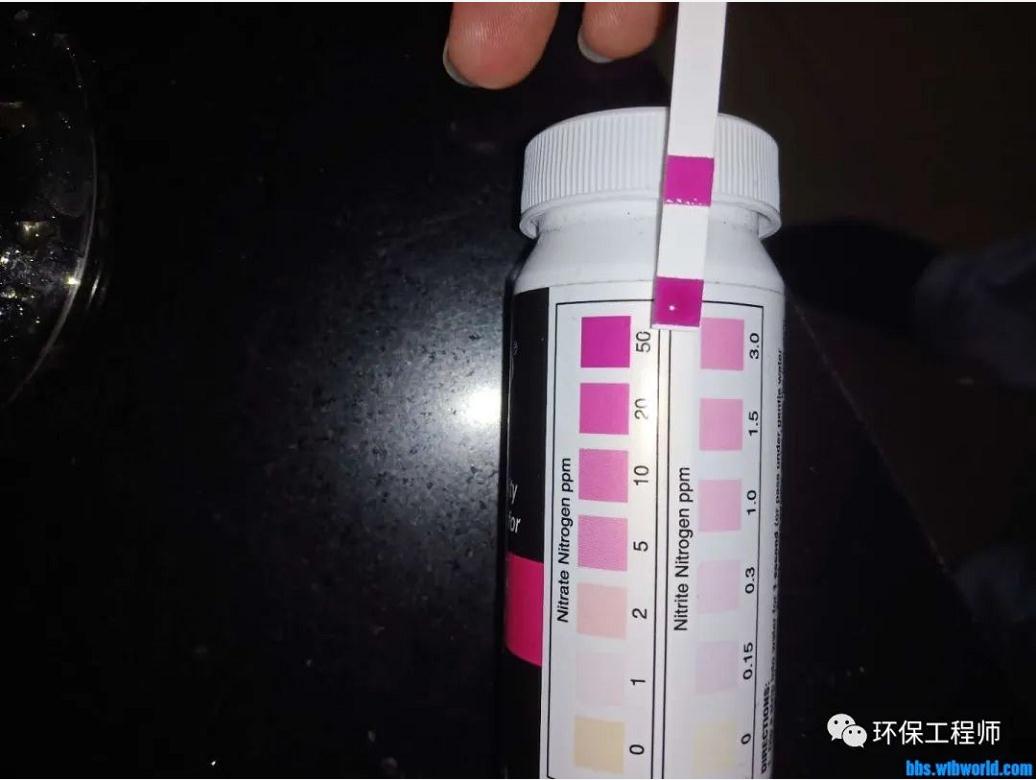

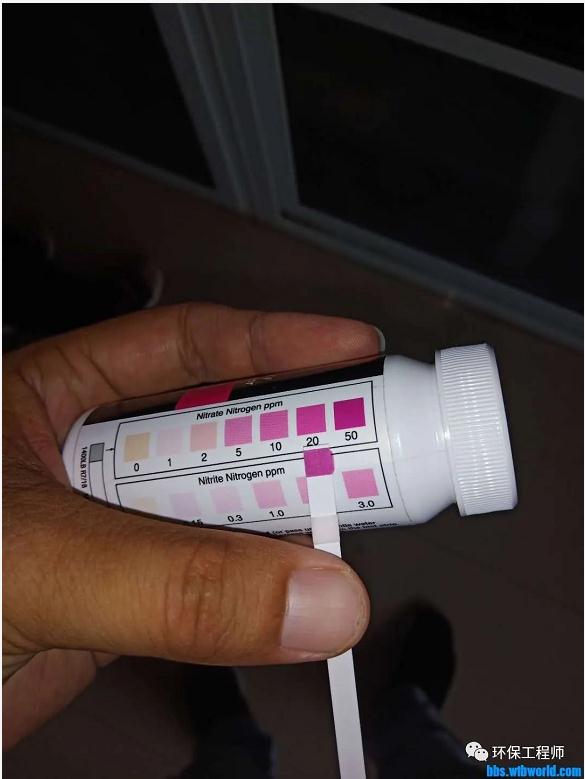

氨氮已经没有了,硝酸盐浓度不到50。
看到成果了。。。高兴!!!!
第五天生化池数据,早上取水样
生化池

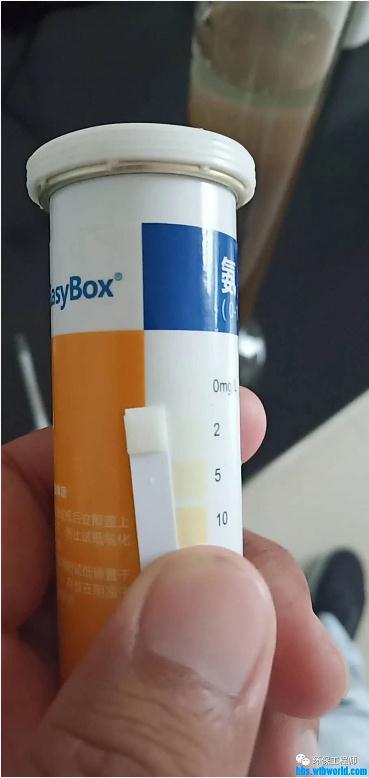

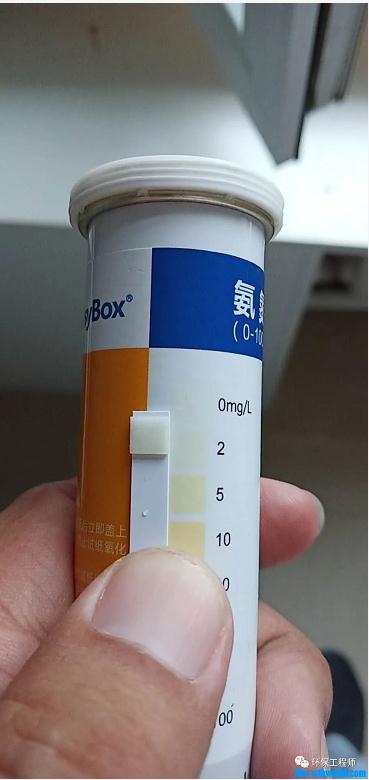

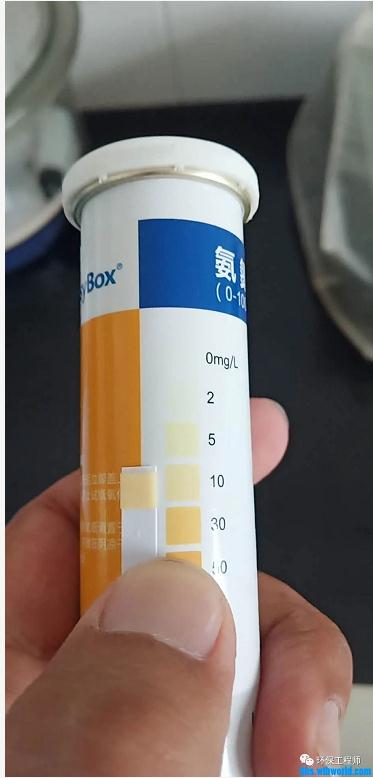

cod32
氨氮2
总磷0.9

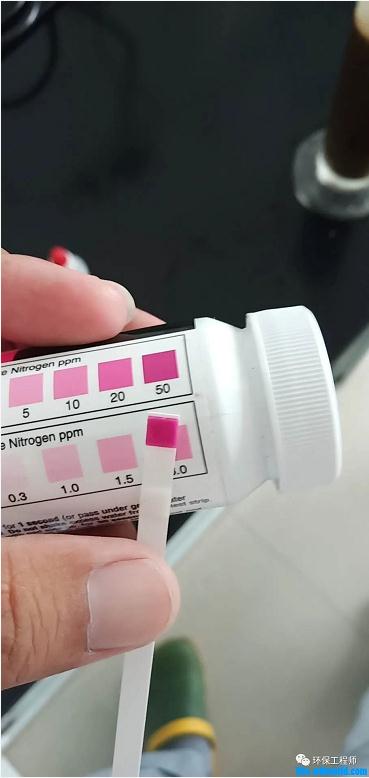

总氮61
调试第六天,进水、继续总氮
昨天开始进水,今天继续进水,继续投加10袋乙酸钠。
能做的都已完成,剩下的交给时间。达标,就在眼前。。。
第六天,早晨取样化验数据如下:
生化池
COD 25.0

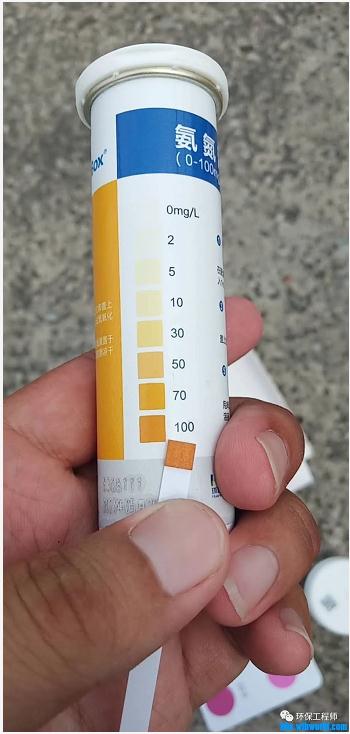

氨氮 0.4
总氮35.1
总磷0.67
污水调试第七天,完结
调试,一次又一次的挑战着不同类型的废水,一次又一次的刷新着自己的记录。
有成就、有汗水、有苦涩。。。
这一次的调试历时七天,硝化3天达标,反硝化4天达标。可惜的是,调试人员只有自己,干不动了就请非专业人员帮忙抗碳源。如果在人员、设备设施都齐全的情况下,速度最少还可提升1~2天。
没有人力,碳源运输、投加困难。

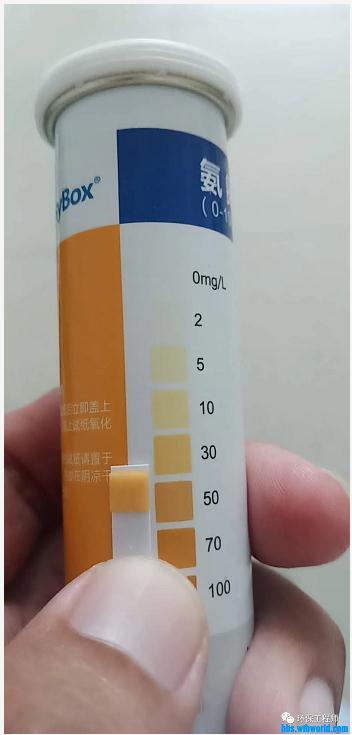

没有溶解氧仪,参数控制困难,全靠经验。
水厂老旧,各阀门调整困难。

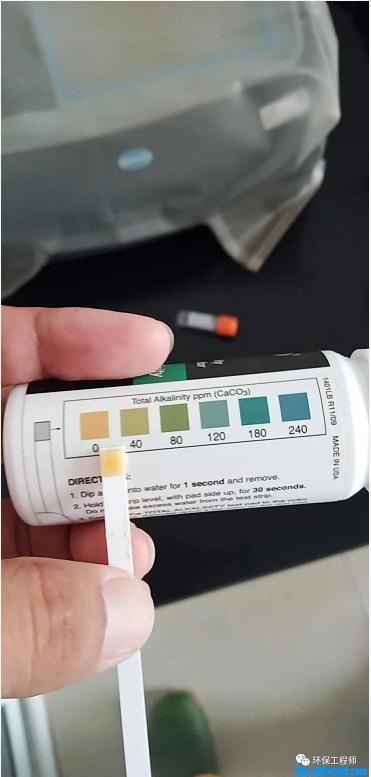

好在,在调试过程中,可以买到烧碱和ph试纸。不然,以当时强烈的硝化反应,消耗了大量的碱度,快速的将ph降低到了5,生物反应,将要停止。。。
总归,在要求不达标,不排水的前提下,短时间内完成了接种驯化任务,收工!!!
